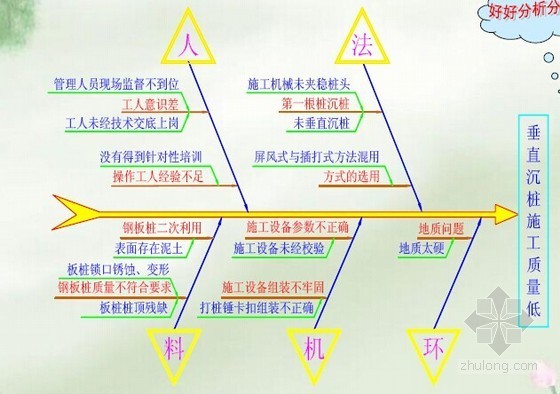

工程线路全长5544.994米,而需要使用钢板桩施工的施工段就有1600米。按施工合同及施工组织设计中并于进度的要求须在4个月内完成,工作安排得很紧凑。如果质量上出现缺陷,不但影响下一道工序施工,而且已无富余时间整改修复。  ...

0

orange0000 发表于2015-08-28  1541人浏览  1人跟帖   等级:   来自:岩土QC成果

在本次石化项目配套石油化工码头工程施工中,采用大直径钢管桩,每根钢管桩均为3根管节在现场拼装焊接而成。   钢管桩管节拼接焊缝出现质量不合格:   (1)焊缝合格率仅为63.3%,远远未达到设计要求的100%。   (2)出现质量...

0

筑龍小弟 发表于2015-08-20  1914人浏览  1人跟帖   等级:   来自:岩土QC成果

本工程钻孔桩施工,首先进行施工的部位是远离铁路一侧。为了查明钻孔桩成孔质量问题及施工进度缓慢的原因,小组成员对此工点已完成的42根钻孔桩及相邻工点两个月份同一施工队施工完成的124根钻孔桩成孔质量情况进行了调查。   ...

0

orange0000 发表于2015-08-18  1983人浏览  1人跟帖   等级:   来自:岩土QC成果

桥墩为矩形实心墩和双柱式桥墩,最高墩柱高度达62米。基础为嵌岩桩基础,桩基直径为1.5m和1.8m两种。   高填方区桩基直径1.8米,为嵌岩桩,嵌入岩长度为 3倍桩径且大于等于设计桩长 ,在此段路基中桩基施工时,虽然高填方区填...

0

orange0000 发表于2015-08-18  2063人浏览  1人跟帖   等级:   来自:岩土QC成果

工程设计采用人工挖孔,施工风险较大,变更为全套管取土新工艺。工程地质土层中存在3m左右厚的砂层和4m左右厚的卵石层,同时在两土层中均存在丰富的地下水。本工程抗拔桩270根,桩径Ø1000mm,设计桩长约25m,设计单桩极限抗...

0

jingyc999 发表于2015-08-13  3957人浏览  1人跟帖   等级:   来自:岩土QC成果

轨道交通地下结构工程基坑深度约24.8m,围护结构采用1200mm厚地下连续墙,墙深61m。现场前期施工的29幅地连墙,发生混凝土绕流影响后续幅施工的有13幅,绕流发生率高达45%。QC小组课题目标为地下连续墙混凝土绕流发生率由45%降低...

0

xx魅生 发表于2015-07-07  4936人浏览  1人跟帖   等级:   来自:岩土QC成果

本工程结构形式为框剪结构,层数为-1~18层,基坑面积约2.3万m2,设计基坑安全等级二级,其中采用HUC组合钢板桩支护周长550m。   【活动目标】   HUC组合钢板桩施工一次合格率≥90%,工期≤35天。   【对策实施】   实施...

0

395625809 发表于2013-10-31  2937人浏览  2人跟帖   等级:   来自:岩土QC成果

3.本工程的软土地基处理共有水泥搅拌桩3万余根,总长约40万延米,属全路幅地基加固,工程量大,而水泥搅拌桩施工工艺复杂,可变因素多,由此引起桩体质量也较复杂,控制难度较大,对工程质量和经济效益有很大影响…………   原...

0

匿名 发表于2015-04-18  2164人浏览  1人跟帖   等级:   来自:岩土QC成果

工程采用抗拔桩进行抗浮处理,抗拔桩直径为400mm,长度7.5m,数量413根。桩身范围涉及粘质粉土、粉质粘土,碎石层,中风化白云岩和微风化白云岩。成孔难度大,工期短,迫切需要找到一种快捷成孔工艺,因此,将“软硬过渡岩土层桩...

0

匿名 发表于2015-04-18  1118人浏览  1人跟帖   等级:   来自:岩土QC成果

矿井建设规模3.0Mt/a,矿井采用斜井开拓方式,我项目部承建的副斜井全长3457m,倾角5.5o,在施工过程中将施工1个90°,2个180°,长度为141m的较大弯道。   【课题目标】   在含有曲线巷道综掘掘进中解决出矸难题,形成综掘...

0

匿名 发表于2015-04-18  959人浏览  1人跟帖   等级:   来自:岩土QC成果

施工区间穿越地层为盾构施工难度极大的砂卵石地层,本标段地处成都闹市中心,地下市政管线及地面建筑物众多,严重影响施工安全。   【课题目标】   目标设定:将每次盾构始发段地表最大累计沉降量控制在-15mm以内。   【对...

0

模板上的风景 发表于2015-04-17  2288人浏览  1人跟帖   等级:   来自:岩土QC成果

连续梁桥基础为嵌岩桩基础,桩基直径为1.5米和1.8米两种。桥梁跨越深谷地带,桥下设计有高填方区,填高达35米。有87颗桩位于高填方区,桩径1.8米,入岩长度为3倍桩径且不小于设计桩长。   【课题目标】   1、按工期要求完成...

0

匿名 发表于2015-04-17  1411人浏览  1人跟帖   等级:   来自:岩土QC成果

新疆油98%以上的油井使用抽油机采油,其中有40%以上的抽油机属于常规游梁式抽油机。它的理论寿命只有14年,其重要部件游梁、支架的寿命可以达到50年。本课题对驴头裂纹、连杆断裂,提出合理的改进方案,使之提高抗疲劳破坏强度,...

0

没有账号 发表于2014-10-01  4532人浏览  2人跟帖   等级:   来自:岩土QC成果

本工程基坑面积约35500㎡,工程地质广泛分布淤泥质粉细砂、细砂及淤泥质中粗砂;基岩强风化、中风化、微风化带。   【工程难点】   1、砂层易发生流土和管涌等渗透破坏;   2、围护桩及止水帷幕需根据岩面起伏情况灵活调整...

0

zczgxzf 发表于2014-10-27  3413人浏览  2人跟帖   等级:   来自:岩土QC成果

本工程基坑开挖深度3.55-4.75米,基坑底部落在淤泥层上。基坑支护结构体系设计采用预应力管桩结合水平加筋水泥土桩锚支护。本工程水泥土桩锚采用“LXK”工法。   【活动目标】   提高加筋高压旋喷水泥土桩锚支护施工质量为本...

0

墨斗鱼丫头 发表于2013-07-08  2328人浏览  2人跟帖   等级:   来自:岩土QC成果

三、选题理由    综合考虑工程的地质条件、施工场地等实际情况,38天完成819根CFG桩的施工、检测、清理是一大挑战,业主方对我们寄予了厚望。为了实现业主方整个工程项目建设的周期目标,我们决定通过全过程管理,在保证质量、...

0

匿名 发表于2015-02-24  1298人浏览  1人跟帖   等级:   来自:岩土QC成果

某码头桩基工程600根沉桩任务,工期为80天。沉桩施工过程中碰桩问题是影响陈庄质量及工期的主要问题。以此确定QC小组活动课题为打桩船实时碰桩监控系统研发。   【方案选择】   通过试验比选,为了确保沉桩过程中测量定位的...

0

匿名 发表于2014-11-04  3597人浏览  2人跟帖   等级:   来自:岩土QC成果

【活动目标】   目标一:泥浆指标,粘度:20~25s,比重<1.15,含砂率<4%,PH值7~9。   目标二:泥浆100%回收,充分循环利用。   【改良方案】   通过对比分析,确定“改良输送管道钢管法兰连接置换系统”作为本次小...

0

zczgxzf 发表于2015-02-09  2918人浏览  1人跟帖   等级:   来自:岩土QC成果

本遗址是全国重点文物保护单位之一,待博物馆主体结构及屋面防水工程施工完毕后,将对文物的保护拆除,恢复全貌,在此期间文物不能有一丝一毫的损毁,所以确定文物的保护措施是整体工程成败的关键和重点。本小组课题为研究大型古...

0

张辉1 发表于2004-05-24  3600人浏览  2人跟帖   等级:   来自:岩土QC成果

典型的具有三角洲相和滨海相双重特征的沉积软土地区,由于上部地层从2~5层都是具有高含水率、高孔隙比、高压缩性的软土,地下水位在地面下0.5~1M,土体抗剪强度较小,孔隙水压力大,深基坑围护有一定的难度,我们仁恒滨江园QC小...
